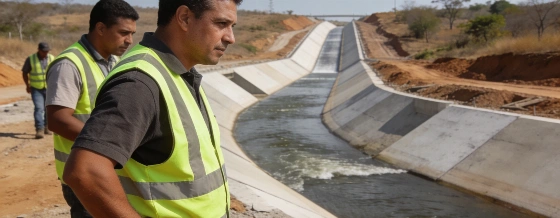

El Cinturão das Águas do Ceará, una de las principales infraestructuras hidráulicas en marcha en el noreste de Brasil, ya hace posible que el agua recorra 100 de los 145 kilómetros previstos. Iniciado en 2013 para combatir la sequía crónica en el interior de Ceará, el proyecto alcanzó el 92% de ejecución y pospone su entrega final hasta 2027, un año más tarde de lo anunciado previamente. En 2025, el avance reportado era del 83%. La cifra más reciente refleja el progreso de las obras desde entonces.
Conocido como “río artificial”, el canal conecta la presa de Jati con las cabeceras del río Cariús y aprovecha la pendiente natural del terreno para transportar agua sin necesidad de bombeo en ese tramo. La red combina canales abiertos con túneles, también de sifones, y está diseñada para mover hasta 30 metros cúbicos por segundo, equivalentes a 30.000 litros por segundo. De los cinco lotes en que se divide la obra, tres ya están terminados y el cuarto avanza hacia su cierre, según datos oficiales.
El Cinturão das Águas puede redistribuir hacia los sistemas fluviales de Ceará el agua que llega desde el río São Francisco. También puede llevarla a embalses estratégicos como el de Castanhão, fundamental para el suministro de la región metropolitana de Fortaleza. La obra reforzará la disponibilidad hídrica en zonas como Cariri y Alto Jaguaribe, donde la sequía ha sido históricamente devastadora. El Ramal do Salgado, parte de la red federal de conexiones complementarias, es una de las vías previstas para enlazar la infraestructura del São Francisco con los sistemas hídricos del estado.
Esta conexión forma parte de un esquema más amplio. El Proyecto de Integración del Río São Francisco desvía agua hacia Ceará y Pernambuco, también de Paraíba y Rio Grande do Norte, a través de los ejes Norte y Este. Sus 477 kilómetros de infraestructura incluyen canales y acueductos, también de túneles, embalses y estaciones de bombeo. Las obras comenzaron en 2007. A diferencia del transporte por gravedad del Cinturão en algunos tramos, el sistema federal bombea agua para elevarla entre distintos niveles. En mayo de 2025 se ordenó ampliar la capacidad de bombeo del Eje Norte de 24,75 a 49 metros cúbicos por segundo, con una inversión anunciada de unos 491 millones de reales.
Las previsiones más recientes calculan que cerca de cinco millones de personas se beneficiarán directamente del Cinturão. Esa cifra corresponde a la infraestructura de Ceará y no debe confundirse con las estimaciones de población atendida por el sistema federal de transposición. Distintas comunicaciones oficiales sitúan su alcance en unos 8,1 millones de personas en 237 municipios o, en otras estimaciones, alrededor de 12 millones en 390 municipios. La cobertura efectiva también depende de los ramales y acueductos, también de las redes locales, no solo de los canales principales. El plan de largo plazo del Cinturão contempla una red de 1.300 kilómetros y la cobertura de hasta el 80% del territorio de Ceará para 2040.
El coste acumulado del proyecto ronda los 2.300 millones de reales. Pese a los avances, la obra ha sufrido retrasos por problemas contractuales y ajustes técnicos. Aunque llegó a preverse su finalización para diciembre de 2025, sucesivas revisiones han desplazado la fecha hasta 2027. En el conjunto del Proyecto de Integración del São Francisco, el coste estimado ronda los 12.000 millones de reales. La extracción equivale aproximadamente al 1,4% del caudal regulado por el embalse de Sobradinho.
La llegada de agua no es necesariamente continua. La distribución del sistema federal se organiza a partir de solicitudes de los gobiernos estatales al Ministerio de Integración y Desarrollo Regional de Brasil y de una planificación técnica anual. Las autoridades hídricas estatales consideran la demanda y las reservas locales. Por eso, el agua puede detenerse temporalmente en el embalse de Jati cuando los reservorios regionales cuentan con suficiente disponibilidad. El Portal Hidrológico de Ceará publica datos sobre la capacidad de cada embalse. También informa del volumen almacenado y del porcentaje de llenado por unidad de gestión, indicadores que ayudan a contextualizar cuándo se necesitan aportes externos.
El canal no elimina el riesgo de sequía, pero mejora la seguridad hídrica al ayudar la gestión y el almacenamiento del agua disponible. Su eficacia dependerá del volumen transferido desde el São Francisco y del estado de los embalses. También influirá la coordinación con otras medidas locales, como el ahorro de agua y el uso de tecnologías para mantener la humedad en los cultivos. Experiencias en otras regiones, como la recuperación ecológica del río Lugg tras una intervención ilegal, muestran que la gestión del agua y la restauración de ecosistemas requieren tiempo y planificación, como se analiza en este reportaje sobre la recuperación de un río en Inglaterra.
El Cinturão das Águas es una respuesta de gran escala a la escasez hídrica, pero no sustituye la adaptación agrícola ni las políticas para ahorrar agua y almacenarla localmente. La Secretaría de Recursos Hídricos de Ceará publica la ficha técnica y los avances de la obra.
