Noticias

Navantia impulsa a España en la carrera naval europea

Navantia impulsa a España en la carrera naval europea Español.News © espanol.news
Navantia impulsa a España en la carrera naval europea © espanol.news
Navantia adelanta la puesta de quilla de la F-113 Menéndez de Avilés y avanza con el submarino S-82, mientras Alemania cancela el programa F-126 por sobrecostes. España refuerza su posición en la industria naval europea.

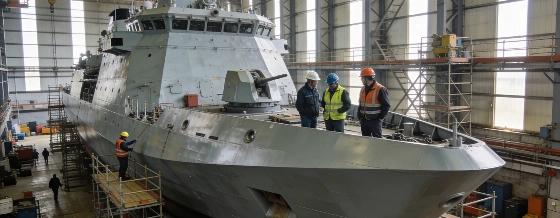

Navantia completó la puesta de quilla de la fragata F-113 Menéndez de Avilés el 20 de julio de 2026, siete meses antes de lo previsto en el contrato. El adelanto contrasta con la cancelación del programa alemán F-126, que decidió el ministro de Defensa, Boris Pistorius, el 24 de junio. El proyecto preveía seis fragatas y su coste estimado pasó de unos 10.000 millones de euros a más de 18.000 millones. La primera entrega no se esperaba antes de 2032.

El Ministerio Federal de Defensa alemán justificó la cancelación por «retrasos significativos, sobrecostes masivos y riesgos imprevistos». Entre los problemas del programa figuraron demoras de ingeniería y dificultades para integrar el software de gestión del ciclo de vida del producto en una construcción distribuida entre distintos astilleros. Antes de su cancelación, el F-126 había consumido cerca de 2.300 millones de euros de fondos públicos. Posteriormente, Damen Shipyards presentó una reclamación de 4.700 millones de euros contra el Estado alemán por la terminación del contrato.

El avance de la F-113 no es un caso aislado. En los astilleros de Ferrol, Navantia mantiene en construcción simultánea cuatro fragatas de la serie F-110. La F-111 Bonifaz ya está a flote y recibe sus sistemas principales antes de las pruebas de mar. La F-112 Roger de Lauria prepara su botadura para después del verano de 2026, mientras que la F-114 Luis de Córdova sigue en fase inicial. El contrato, firmado en 2019, contempla cinco buques por 4.325 millones de euros y se estima que generará cerca de 9.000 empleos durante más de una década, con la participación de unas 500 empresas españolas.

La modernización de la producción también avanza con la entrada en funcionamiento de la Fábrica Digital de Bloques, una inversión de 110 millones de euros destinada a acortar plazos y mejorar la eficiencia. El despliegue coincide con una creciente demanda de perfiles especializados en defensa, un sector que busca talento para afrontar proyectos de alta complejidad tecnológica.

Submarinos S-80: recuperación tras el rediseño

En Cartagena, el programa de submarinos S-80 ha superado obstáculos importantes. El S-82 Narciso Monturiol inició sus pruebas de mar el 25 de junio, tras un rediseño forzado por problemas de peso que obligaron a detener la producción y modificar la eslora y los sistemas del submarino. La Armada y General Dynamics Electric Boat colaboraron con la Marina de Estados Unidos para reencauzar el proyecto. Navantia mantiene el compromiso de entregar el S-82 antes de que termine 2026. El S-81 Isaac Peral fue entregado a la Armada en noviembre de 2023, y el S-83 Cosme García será el primer submarino que incorpore desde su construcción el sistema AIP español, que hace posible navegar oculto durante semanas.

El programa dio otro paso en octubre de 2026: el S-81 y el S-82 navegaron juntos por primera vez, según informó la Armada Española. El etapa clave sitúa al segundo buque en una nueva fase de pruebas y actividad naval, antes de completar las validaciones necesarias para su incorporación al servicio.

Fracaso alemán y nuevo rumbo

Alemania ofrece un contraste claro. Tras cancelar el F-126, Berlín optó por cambiar de plataforma en vez de abandonar la expansión de su flota. El comité presupuestario del Bundestag aprobó el 8 de julio una asignación de 6.300 millones de euros para cuatro fragatas MEKO A-200 DEU, conocidas posteriormente como F-128. El plan busca recuperar capacidad naval, en particular para la guerra antisubmarina en el Atlántico Norte. La adquisición podría ampliarse hasta ocho buques, con un coste total estimado de unos 11.600 millones de euros.

El cambio de programa no elimina el gasto ya realizado ni sus consecuencias para la cadena industrial. HENSOLDT, que tenía una cartera vinculada al F-126 superior a 200 millones de euros, comunicó que evaluaba el efecto de la terminación sobre sus suministros y la liquidación contractual. La decisión alemana pone de relieve los riesgos que plantean las demoras de ingeniería, la integración de sistemas y el control de costes en programas navales de gran escala.

Sector europeo: avances y retrasos

La situación europea es desigual. Francia, a través de Naval Group, entregó la primera fragata FDI Amiral Ronarc’h en octubre de 2025 y la primera unidad griega en diciembre, pero aplazó las siguientes entregas francesas hasta 2027, 2029, 2031 y 2032. Suecia, por su parte, inició negociaciones con Francia para adquirir cuatro fragatas basadas en la FDI, con entregas entre 2030 y 2034, tras valorar que el programa francés ya está en producción. Navantia también presentó su propuesta ALFA 4000, pero Estocolmo eligió la opción francesa por considerar que tenía mayor madurez tecnológica.

Estos movimientos refuerzan la posición de Navantia en el mercado internacional, aunque el reto será cumplir los plazos de entrega y consolidar la reputación de la industria naval española. La ejecución satisfactoria de estos programas podría crear posibilidades de exportación y dar a España mayor peso estratégico en el sector de defensa europeo.
